防火卷帘门验收规范

作者:海湾消防 文章来源:http://www.gstxf.com/ [ ]


1、防火卷帘门应满足的技术要求

1.1平均升降速度:3米/分钟。

1.2耐火时间:240分钟。

1.3漏烟量:0.18/分钟。

1.4电动上下,自动闭锁,手动开启。

1.5接到烟温感信号,卷帘自动迫降。

1.6接到消防控制中心信号,可迫降到底或停在任意位置。

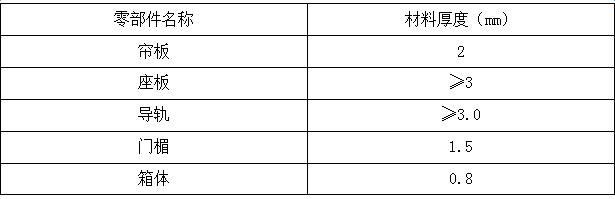

2、主要原材料的厚度应满足下列规定:








3、外观要求

3.1帘板、导轨、门楣、卷轴等部位的表面不允许有裂纹、压坑及较明显的凹凸、锤痕、毛刺、空洞等缺陷。

3.2相对运动在切割、弯曲、冲钻等加工处,必须清理毛刺。

3.3构件或零部件的组装、拼接处不允许有错位。

3.4焊接处应牢固,外观平整、不允许有夹渣、漏焊等现象。

3.5零部件的外漏表面,必须做防锈处理,其涂层、镀层应均匀,不得有斑剥的现象。

3.6所有紧固件必须紧牢,不允许有松动现象。

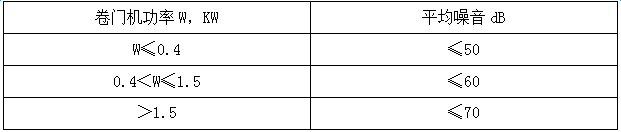

4、卷帘启闭、运行平均噪音应满足下列要求:








5、主要质量要求

(1)、帘板

1.1相邻互锁帘板串接后转动灵活,摆动±90°不允许脱落,对具有防烟性能的重叠形帘板串接后,摆动±90°不允许脱落。

1.2帘板两端挡板或防窜机构装配要牢固,装配成卷帘后,帘板窜动量不得大于2mm。

1.3帘板要平直,帘板直线度每米不得大于1.5mm,全长直线度不得超过0.12%。

1.4帘板装配成卷帘后,不允许有空洞和缝隙存在。

1.5具有防烟性能的帘板,内外鼻钩窜接后的接触面成弧面接触,弧度角在30°范围内必须接触。

1.6帘板装配成卷帘后,在运行时不允许有倾斜,应当平行升降,卷帘的不平直长不大于洞口高度的1/300。





(2)、导轨

2.1帘板嵌入导轨的深度应符合下列要求:

 2.2导轨的顶部应成圆弧形,其长度应超过洞口至少75mm。

2.3具有防烟性能的导轨,必须有防烟装置,使用材料应为不燃材料,隔烟装置与卷帘表应均匀紧密贴合,贴合面不应小于80%。

2.4导轨的滑道应光滑、平直,直线度每米不得大于1.5mm,全长直线度不得大于0.12%,不允许有扭曲、凹凸、毛刺等。

2.5导轨现场安装应牢固,安装后垂直度每米不得大于5mm,全长垂直度不得大于20mm.

2.6卷帘在导轨内运行应平稳、顺畅,不允许有碰撞、冲击现象。





(3)、门楣

3.1门楣的结构必须有效的阻止火势蔓延。

3.2具有防烟性能的门楣,必须设置防烟装置,有效的阻止烟气外溢,防烟装置所有的材料应为不燃材料。

3.3门楣的防烟装置与门楣密封面和卷帘表面的均匀接触,接触面不应小于门洞口宽度的80%,非接触面缝隙不得大于2mm。

3.4门楣现场安装应牢固,预埋钢件间距不得大于600mm。





(4)、座板

4.1座板与地面的接触应均匀、平行。

4.2座板宜采用角钢组成,角钢尺寸应根据洞口宽度决定,铆钉连接或用螺栓连接,间距不大于300mm.





(5)、传动装置

5.1卷门机的安装必须留有检修的空间,安装应牢固,不得漏油。

5.2支座安装牢固,轴承无异样,加油充足。

5.3各个旋转轴的链轮中心应同轴一致,无破损。

5.4卷门机有电动式和手动式两种,防火卷帘必须配用防火卷帘门机或普通卷门机加防火隔热装置,并应取得耐火测试合格证明。





(6)、电气安装

6.1电气按钮启动操纵灵活,集中控制和联动控制的动作灵活准确。

6.2自动控制的保险装置应安装在卷帘附近2m范围的暴露部分及随时能监控的部分。防火卷帘门里门外均设控制按钮。

6.3自动控制的电源、备用电源或蓄电池应能保持正常工作状态,所用的电器线路不允许裸露,应埋入墙内或有穿线管。

6.4钢质防火卷帘与墙体的安装要求:

钢质防火卷帘安装在建筑物墙体上,应采用焊接或预埋螺栓连接,对原有建筑可以在混凝土墙或混凝土柱上采用膨胀螺栓装配,并应保证安装强度,满足设计要求。

其他未尽事宜应满足国家和地方现行技术标准或规范的要求。

智淼君安(江苏)消防工程技术有限公司http://www.gstxf.com/
       海湾消防公司主营:海湾消防报警系统销售,消防设备安装,海湾气体灭火、海湾电气火灾、消防水喷淋系统施工安装,售后维修,海湾消防网站:http://www.gstxf.com/海湾消防服务热线:4006-598-119
  • 本文网址:http://www.gstxf.com/gongchenggaizao/9588.html
  • 关键词:防火卷帘门验收规范
  • 本页关键词:防火卷帘门验收规范

    上一篇:消防施工完工验收中极易忽视的问题! 下一篇:海湾火灾自动报警系统施工安装
